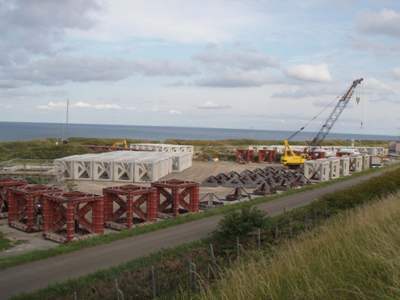

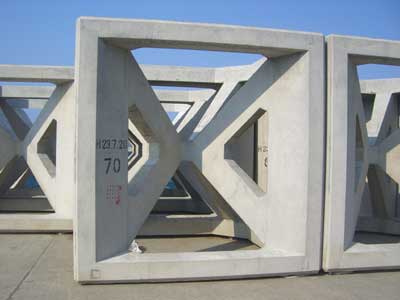

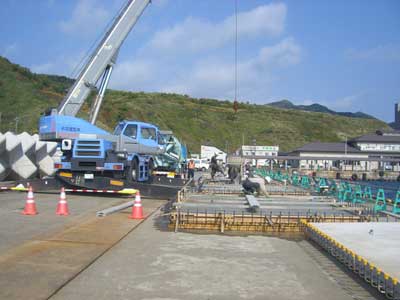

プレキャスト版のコンクリートが15回,上部工のコンクリートが4回終了しました。
|
|
|

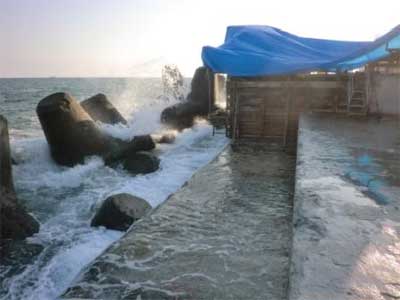

上部工のにコンクリート打設が(6スパン)終了しました。最近の台風・低気圧等で海上が時化で思うように作業が進みませんが頑張ります。
|
|
|

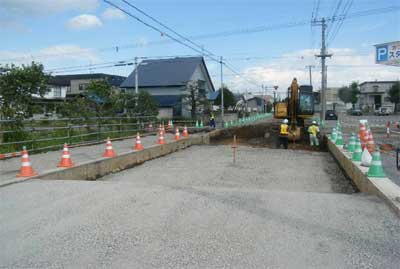

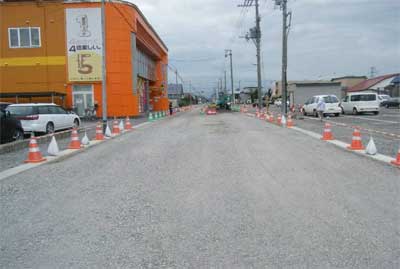

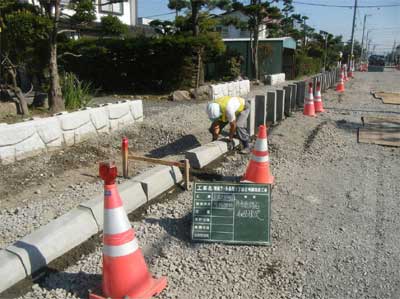

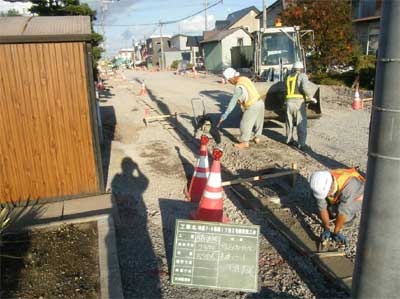

路床・路盤の施工も雨で1日順延しましたが終了し、道路付属工の縁石布設・各桝調整を行い歩車道路盤の不陸整正及び舗装をして終了になります。
|
|
|
今回受注した工事は旭川市土木部公園みどり課発注の公園改修工事工事です。

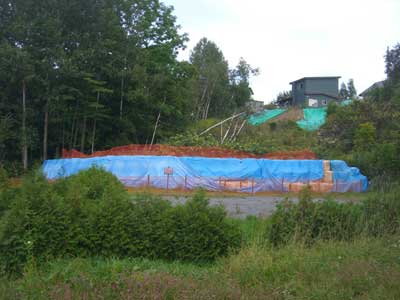

既設の公園に背面の土砂が地滑りをおこして暫定的に処置をして使用できない公園を排水(横ボーリング工、地下排水工)、遊具(ブランコ、鉄棒、滑り台、ベンチ)等の設置、植栽(サクラ)、張芝、築山造成の工事です。地域住民の皆さんが1日でも早く使用出来るように頑張ります。
|
|
|

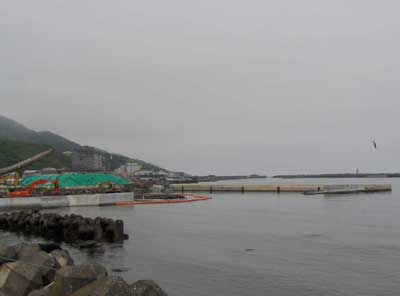

工事もプレキャスト版製作、岸壁上部工が始まりました。
|
|
|
6月下旬から始まった魚礁ブロック製作工事が終了しました。
|
|
|
車道路床・路盤工(凍上抑制・下層路盤)が終了し、道路付属工と舗装と施工していきます。
|
|
|

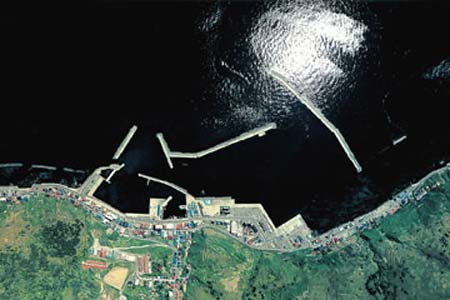

香深港は、観光地利尻礼文の礼文島の東海岸に位置し、稚内・利尻島・礼文島を航行するフェリーの玄関口の港です。香深港の歴史は古く、明治初期から弁財船による交易が行われ、島内消費物資の移出入や島外交通連絡港として礼文島の産業経済に重要な役割を果たしてきました。平成7年からは3,000t級フェリーが就航し、稚内・礼文島を約2時間で結んでいます。また、漁業拠点として、漁業者の作業環境改善と高齢化に対処するため、物揚場の高さを低くしたり暴風雪施設を設置するなど、改良整備を行っています。

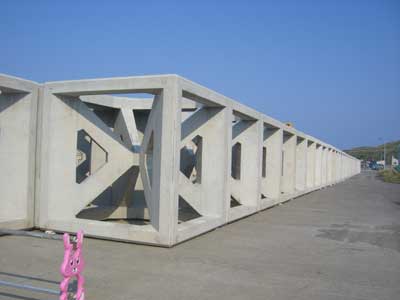

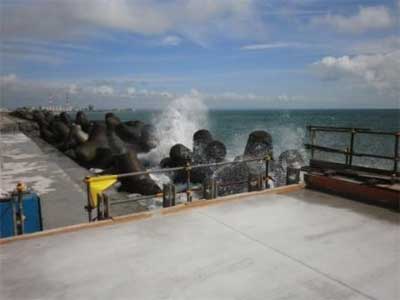

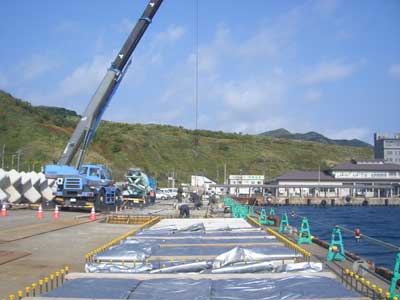

今回施工するのは平成17年度から始まった耐震岸壁の整備の内の当社が担当し製作した-6.0m岸壁ケーソンの上部工の施工です。完了は来年1月中旬を予定しています。無事故で終了させたいと思います。
http://www.wk.hkd.mlit.go.jp/port/kahuka.koh.htm
|
|
|

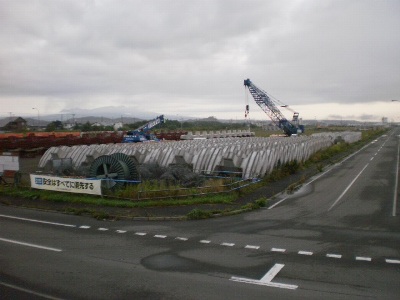

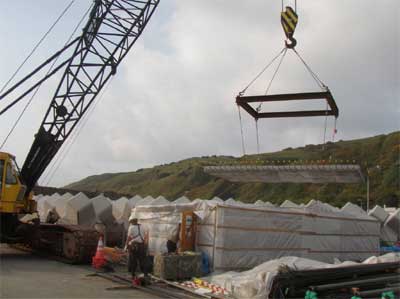

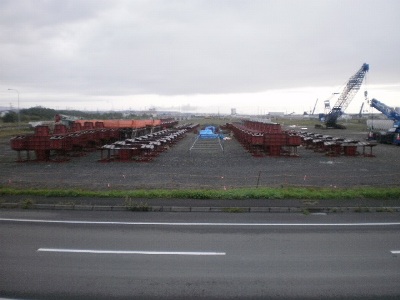

8月上旬から始まったブロック製作も215個のコンクリート打設が終わりました。
|
|
|
6月下旬から始まった魚礁ブロック製作(223個)もの終了し設計変更で22個の製作も終了しました。
|
|
<<
