鷹栖築堤工事も、築堤盛土、擁壁工、提内排水工すべて完了し、3月31日無事竣工しました。
これで平成20年度の工事が終了しました。
|
|
|

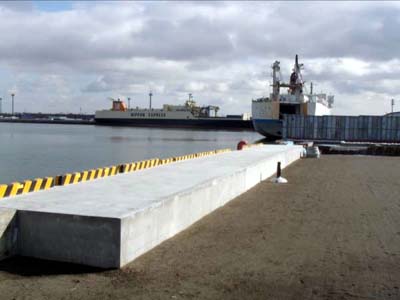

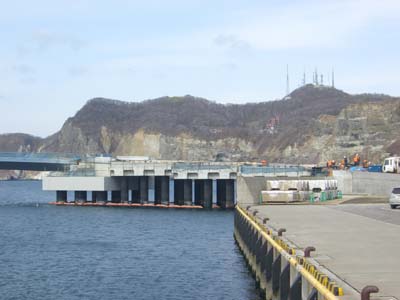

昨年8月中旬から始まったた北ふ頭−7.5m岸壁は桟橋式上部工(1スパン)の施工、西港区勇払−10m岸壁での鋼管矢板(Φ1.3m)の施工(3スパン)も完成しました。
|
|
|

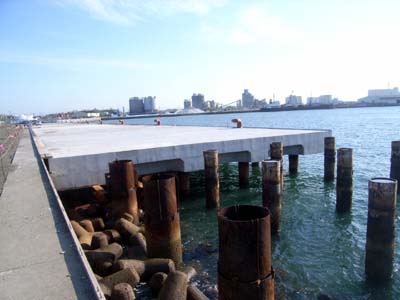

12月末にに始まった桟橋式上部工1スパン、護岸工コンクリート、も完了しました。
|
|
|

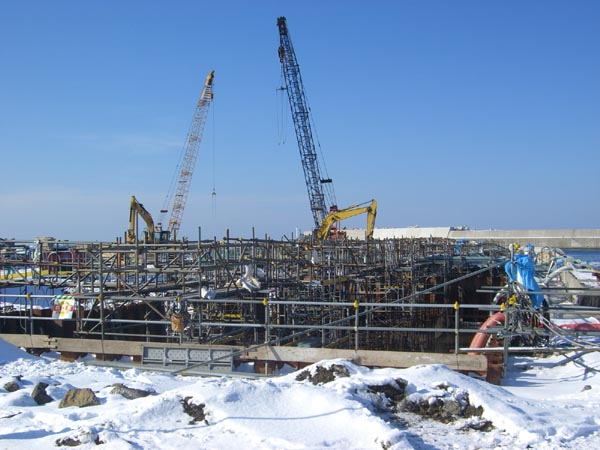

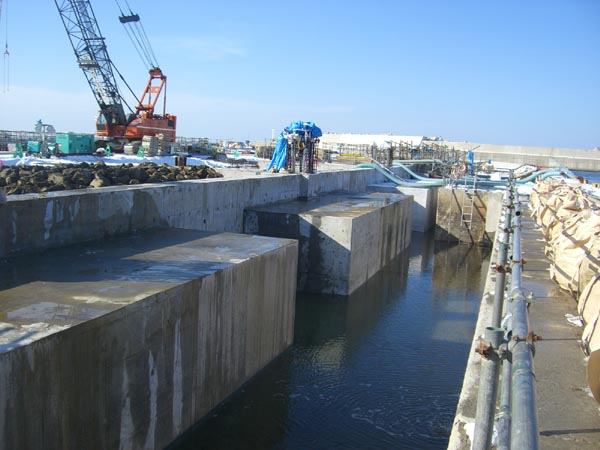

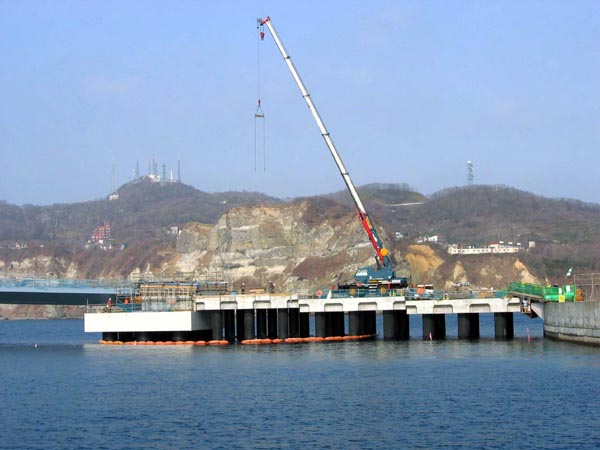

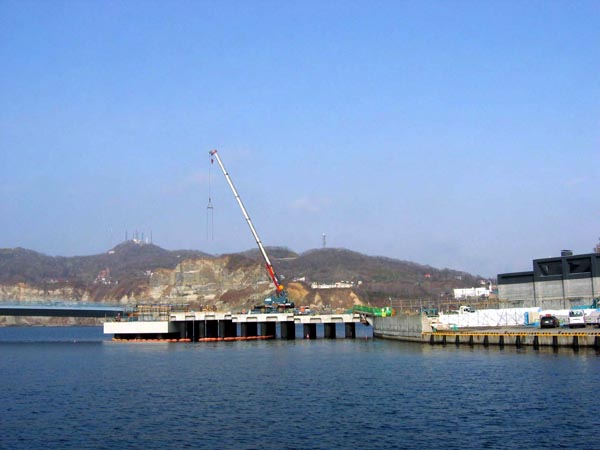

北ふ頭−7.5m岸壁は桟橋式上部工(1スパン)の施工が終了し、西港区勇払−10m岸壁での鋼管矢板(Φ1.3m)の施工が終わり当社担当の上部工の施工を行っています。Φ1.3mの鋼管矢板の上部に幅3.6m高さ2.9m長さ約10.0m(3スパン)のコンクリートを作ります。鋼管矢板の前面から張り出すコンクリートが約1.8m有り、それを支保工で支えます。そこはもちろん海です。ここでも当社独自の技術(特許申請中)を活かして2スパンコンクリートを打設終了しました。
海面ぎりぎりでの施工なので潮位、気象との戦いですがあと1スパン無事施工するよう頑張ります。
|
|
|

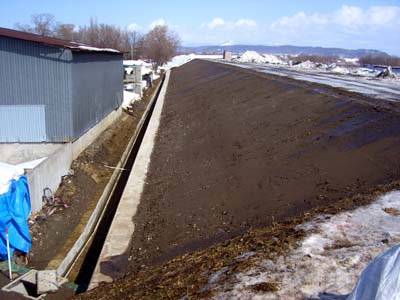

鷹栖築堤工事も、コンクリートブロック(擁壁工)の施工も完了し、提内排水工(トラフ設置)を行います。後工事も2週間程度で終了です。
|
|
|

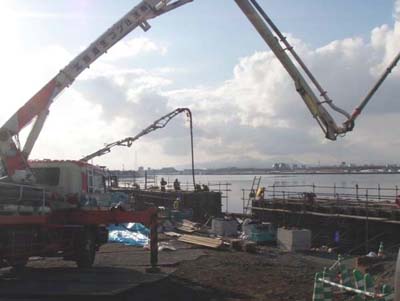

12月末にスパン1の上部工、護岸工コンクリートも終了し、最後の2次コンの打設を行って2月22日頃完了です。
もう少しなので無事故で頑張ります。
|
|
|

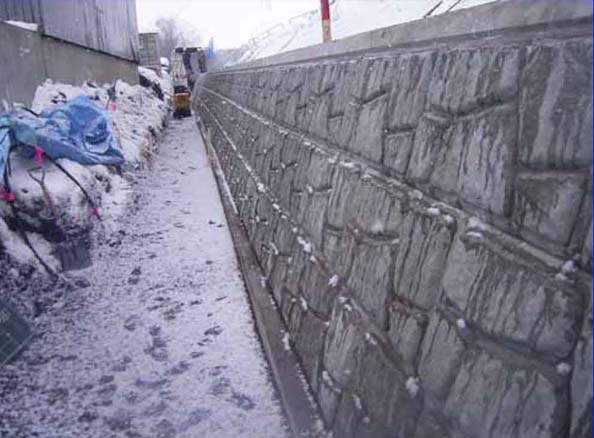

鷹栖築堤工事も、築堤盛土(切土)はほぼ終了し、コンクリートブロック(擁壁工)を施工しています。施工は1段横に順序よく並べて背面に間詰めコンクリートを打ち込みます。それを3段行います。後は背面を裏込材と埋戻し材で埋戻します。
|
|
|

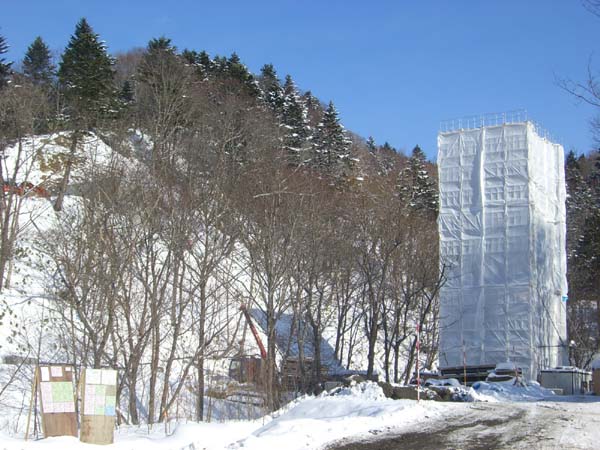

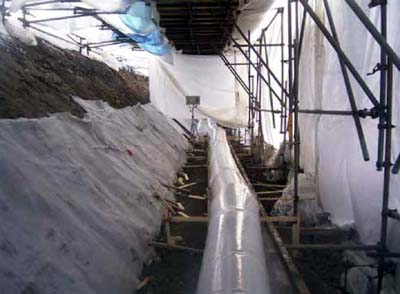

昨年12月から始まった工事で当別ダム建設に関連し林道の迂回道路の橋台2基橋脚1基を工事しています。冬季のため足場に防寒養生シートで覆っていて進捗状況が分かりませんが橋台2基は山の上部にあり2回に分けて4回コンクリート打設、橋脚1基は沢にあり約高さ21mの構造物を5回に分けてコンクリート打設を行っています。橋脚は2回まで終了し、あと3回で完成です。
ケーソンの型枠技術を随所に生かし施工しております。2月末頃には完成した高層橋脚をお見せ出来ると思います。
|
|
|

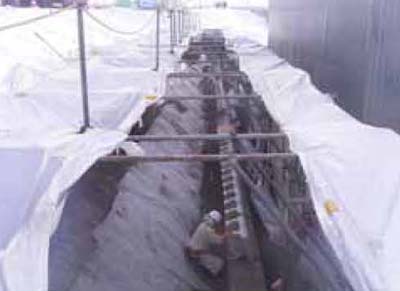

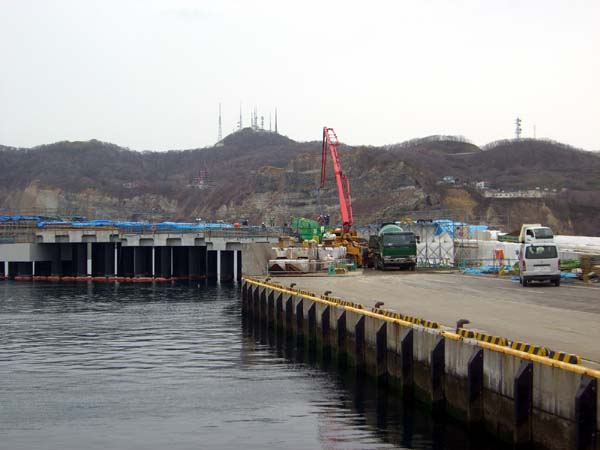

昨年10月〜乗り込んだウトロ漁港人工地盤建設工事 も12月、1月と2度にわたる大時化による被害もようやく治まり今回担当している地中梁の構造物も@Aブロックが終了です。
|
|
|
12月末にスパン1の上部工、護岸工コンクリートを打設しました。養生・脱型も終了し、後は2次コンの施工を残すのみです。
|
|
<<
